Graves hallazgos en la cuestionada obra “Mejoramiento, instalación del servicio de agua potable y alcantarillado, del caserío Las Delicias, del distrito de Oyotún, siguen apareciendo en otro informe de la Contraloría donde se da cuenta de partidas con deficiencias constructivas, faltantes, inoperativas y deterioradas del sistema de agua potable y alcantarillado. Por si fuera poco, se observa incluso que el pozo tubular de la obra fue construido en zona distinta a la proyectada en el expediente técnico.

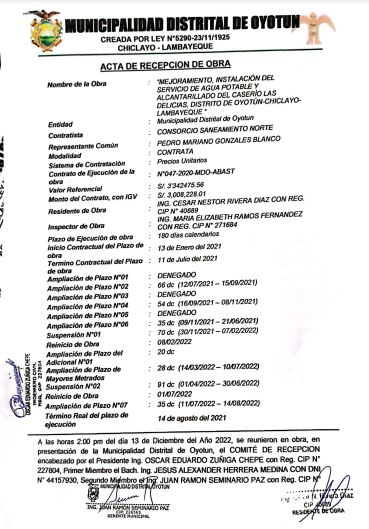

Sin pantimedias accedió al informe de orientación N° 017-2023-OCI/0425-SCC emitido por el ente de control donde se detalla también que durante la ejecución de obra se tramitaron y pagaron quince (15) valorizaciones de obra, se aprobó un adicional de obra y, se tramitaron siete (7) ampliaciones de plazo, de las cuales se aprobaron cuatro (4) ampliaciones (n.° 2, 4, 6 y 7). Asimismo, se aprobaron ampliaciones de plazo para la ejecución del adicional de obra n.° 1 y por mayores metrados. Se lee además que durante la ejecución de la obra se efectuaron dos (2) suspensiones de plazo, lo cual conllevó a que la obra finalmente culmine el 14 de agosto de 2022. (y no el 11 de julio 2021 como figuraba en el plazo contractual).
POZO EN ZONA DISTINTA A LA PROYECTADA

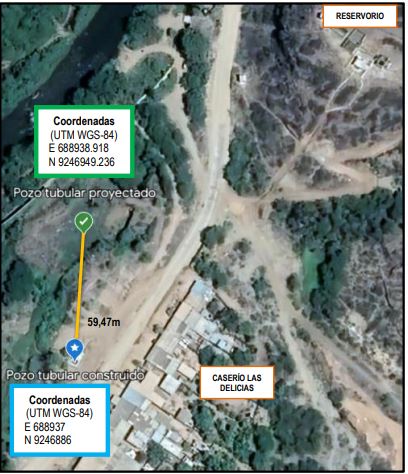

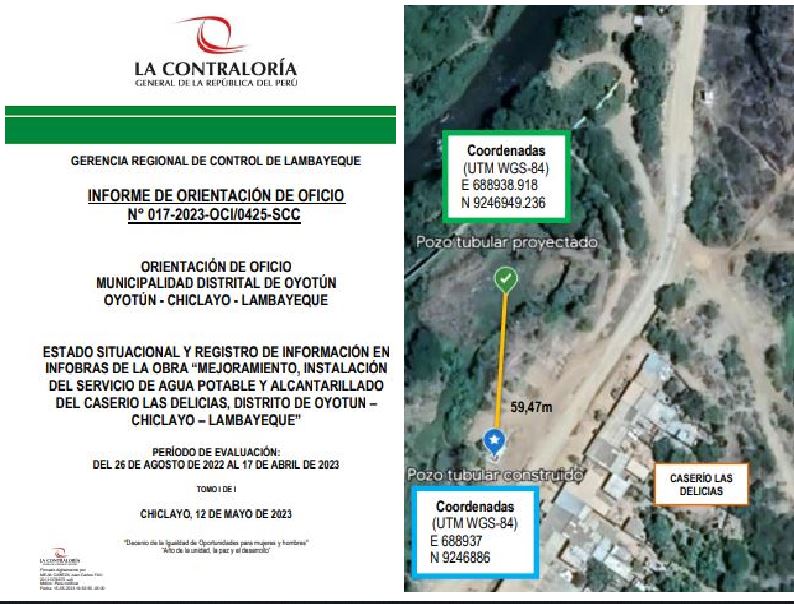

En el informe se indica que durante la inspección física la comisión de control advirtió que el pozo tubular se encuentra construido en una zona distinta a la proyectada en el expediente técnico. Y según las declaraciones del actual subgerente de la Subgerencia de Infraestructura Desarrollo Urbano y Rural – SIDUR, en relaciòn a documentación generada en la Municipalidad de Oyotún, acerca de la autorización del cambio de la ubicación del pozo tubular, solo se ha encontrado que este hecho fue autorizado por el supervisor pero no obra en la entidad documento u autorización alguna para la aprobación del citado cambio.

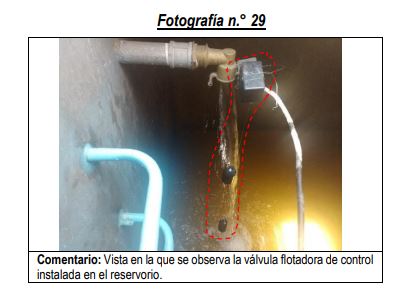

En el informe se observa además que se realizó una inspección física del funcionamiento del sistema del agua potable advirtiéndose “que no se encontraba operando la válvula flotadora de control de agua (ingreso) al reservorio luego de la prueba de manipulación efectuada por el operador de la entidad (…)”. Es decir, luego de la respectiva prueba manual, la válvula flotadora no funcionó.

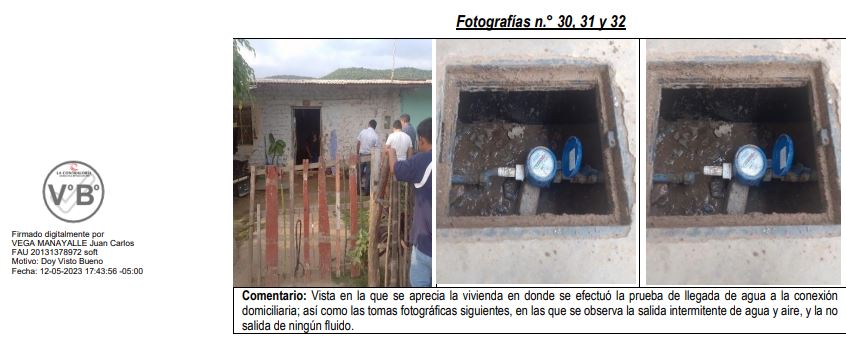

Se da cuenta también que en una (1) de las tres (3) pruebas de llegada de agua a las conexiones domiciliarias, seleccionadas aleatoriamente, se observó que no llega agua con normalidad desde el reservorio.

PARTIDAS CON DEFICIENCIAS
La comisión advirtió además que existen deficiencias constructivas en algunos de los elementos que forman parte de las partidas del reservorio apoyado y algunas partidas no culminadas relacionadas a la cámara de bombeo de aguas residuales.

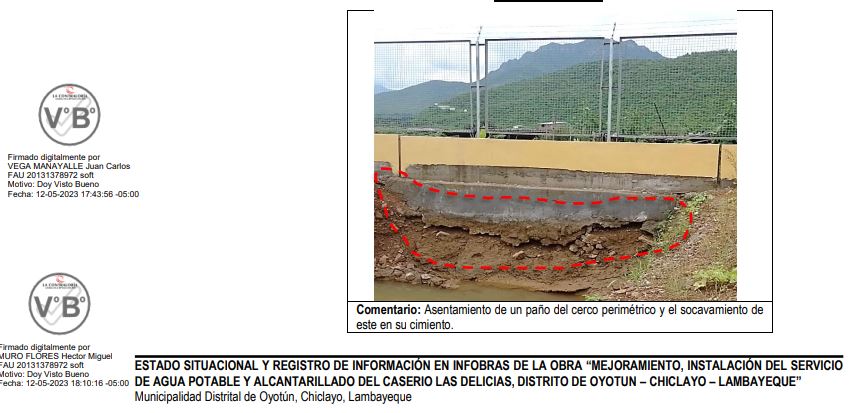

En tanto que en la Planta de Tratamiento de Aguas Residuales PTAR se verificaron grietas en diversas partes del muro bajo del cerco perimétrico. Además, en un sector del muro se advirtió el asentamiento de todo un paño debido al socavamiento en su cimiento.

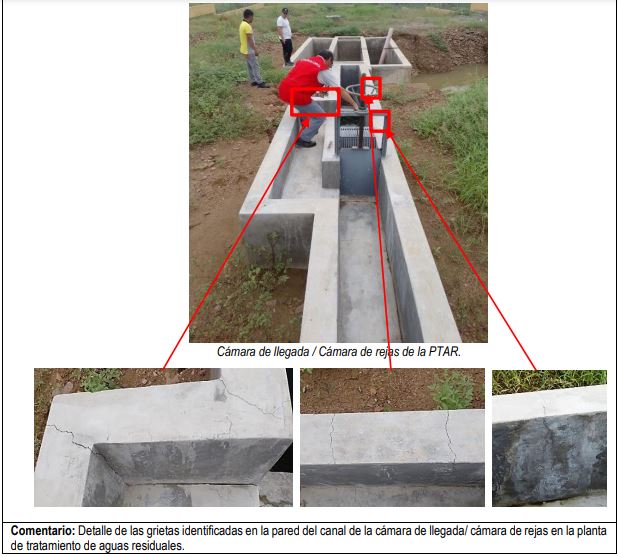

Se verificó falta de nivelación de material en la entrada del PTAR y grietas estructurales en la estructura que recibe las aguas residuales y cerca de las rejas.

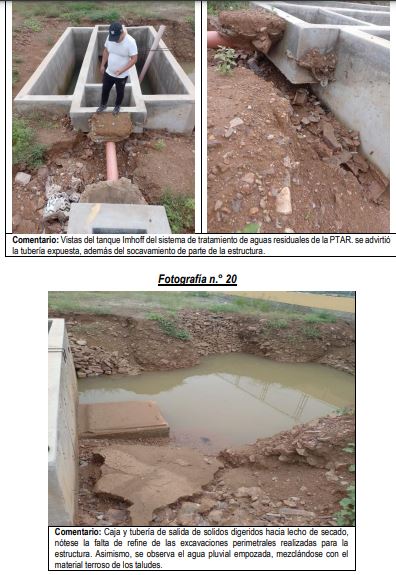

La Comisión detalló que el tanque Imhoff, en la zona que se conecta con la cámara de llegada de la PTAR, advirtiéndose que la tubería está expuesta, además del socavamiento de parte de la estructura. Su lecho de secado, se aprecia que no se ha dado refine a las excavaciones realizadas, ni se ha previsto un talud de seguridad perimetral para la protección de la estructura.

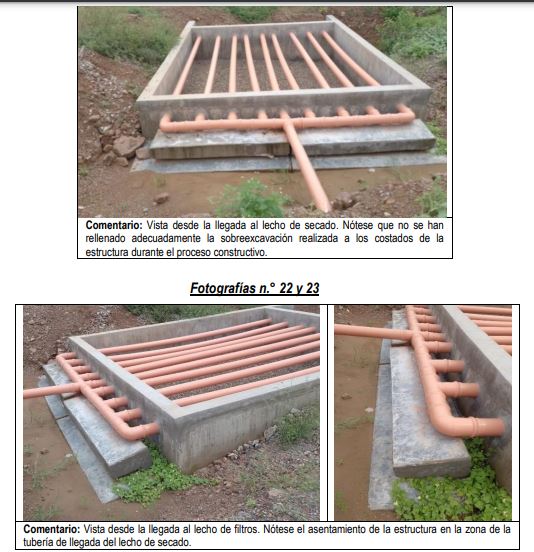

Se verificó además la zona de filtros biológicos de las aguas tratadas, donde se aprecia los taludes de la excavación efectuada, evidenciándose que no se ha rellenado adecuadamente la sobreexcavación realizada a los costados de la estructura. Además,
se observó el asentamiento de la estructura en la zona de la tubería de llegada del lecho de secado.

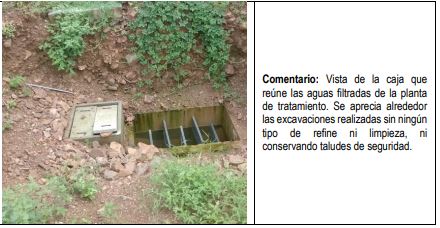

La comisión de control notó también que la caja que reúne las aguas filtradas, «donde se aprecia los taludes de la excavación efectuada sin ningún refine ni limpieza»

.

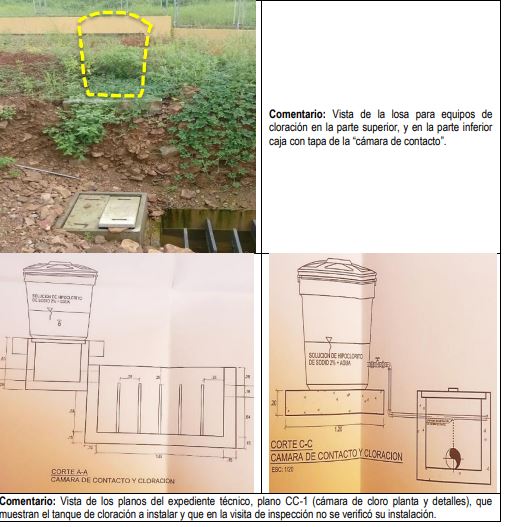

Además en la zona destinada a la cloración del efluente de la planta de tratamiento, se evidenció que «no se ha instalado el tanque de cloración. Asimismo, se aprecia que no se ha dado refine a las excavaciones realizadas, ni se ha previsto un talud de
seguridad para la protección de las estructuras».

Se indica que la Muncipalidad Distrital de Oyotún no pone en funcionamiento el sistema de agua potable basándose en un estudio de calidad de agua que analiza solo veinte de 104 parámetros establecidos por norma, por lo que faltaría analizar 84 parámetros sobre la muestra de agua.
«De lo precisado por la Gerencia Regional de Salud de Lambayeque, se tiene que el agua del pozo tubular construido en la obra, contiene parámetros analizados que exceden los valores Estándar de Calidad Ambiental para la Categoría A1, sin embargo, sólo se analizó veinte (20) parámetros de los ciento cuatro (104) establecidos en el Decreto Supremo n.° 04-2017-MINAM».
La Contraloría indica también que la Municipalidad de Oyotún no realiza el registro del estado de avance de la obra en el Sistema de Información de obras públicas Infobras, situación que puede afectar la transparencia
EL DATO
Cabe indicar que la cuestionada obra Mejoramiento, instalación del servicio de agua potable y alcantarillado, del caserío Las Delicias, del distrito de Oyotún, es una obra del Plan Integral Para la Reconstrucciòn Con Cambios que se ejecutó en la gestión del ex alcalde de Oyotún Marco Flores Serrano y fue recepcionada el 13 de diciembre del 2022.

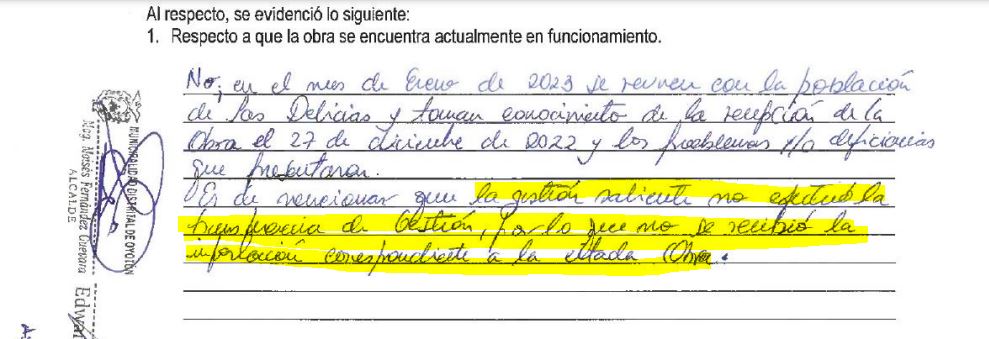

Según se observa en un acta a la que tuvimos acceso la gestión de Flores «no efectuò la transferencia de gestión, por lo que no se recibió información correspondiente a la citada obra».

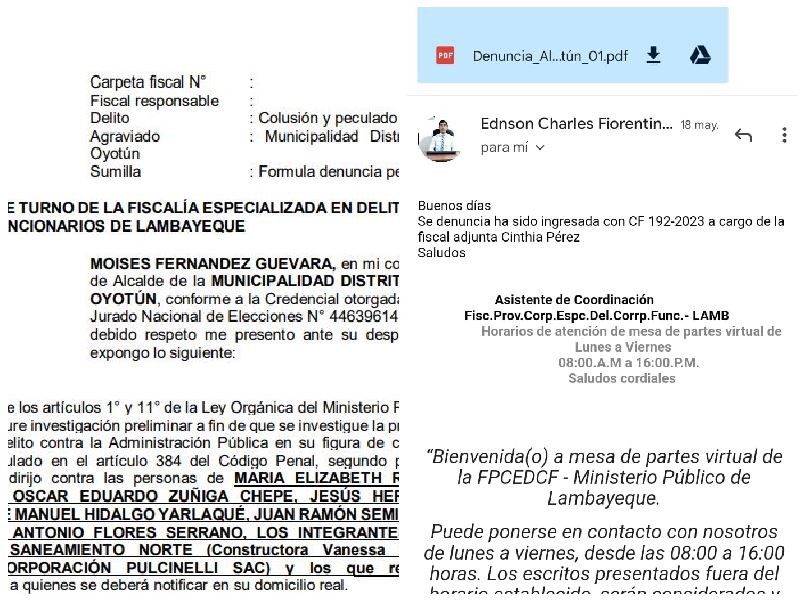

Pese a denuncias oportunas la obra, no tuvo el control concurrente de la Contraloría que recién viene formulando importantes informes de control que han sido comunicados al actual alcalde de Oyotún Moisès Fernández, quien a mediados de mayo denunció a su antecesor, a la contratista, entre otros, ante el Ministerio Público por presuntos delitos en relación a la obra.

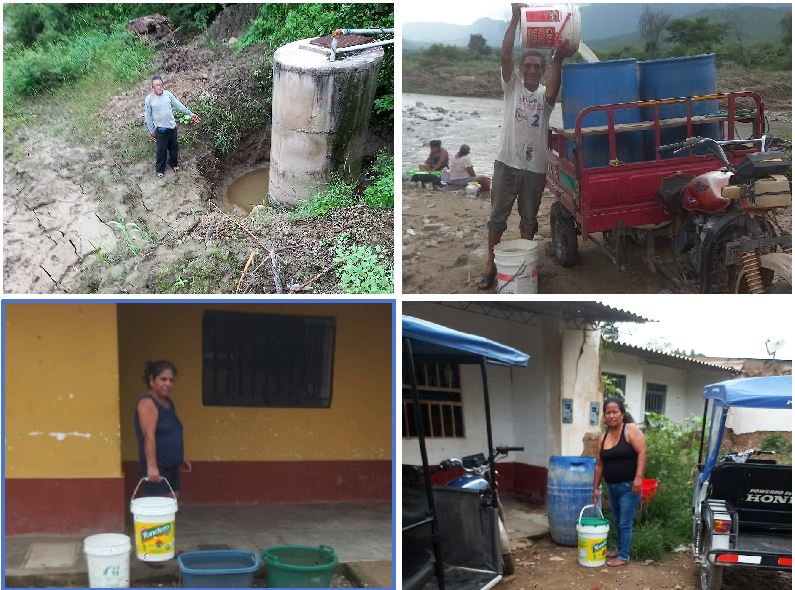

Actualmente la gestión del alcalde Fernández debe liquidar la obra. En tanto que más de 600 pobladores del caserío Las Delicias nunca se beneficiaron con la obra valorizada en más de tres millones y medio, financiados por la Autoridad Para Reconstrucción Con Cambios, entidad que la registra como ejecutada y con financiamiento total.
